Todas as coleçõesMarcenariaComo implantar o Calcme em uma marcenaria: do primeiro acesso à gestão

Como implantar o Calcme em uma marcenaria: do primeiro acesso à gestão

Siga uma ordem prática, baseada em um projeto real, para configurar, orçar, vender, produzir, faturar e gerenciar sua marcenaria no Calcme.

A forma mais rápida de aprender o Calcme não é abrir todos os menus. É acompanhar um projeto real desde a preparação do orçamento até a gestão do resultado.

Use a linha dourada: prepare a base mínima, faça um orçamento real, transforme em pedido, compre, produza, feche o financeiro e só então amplie os recursos.

Como usar esta trilha

Cenário guiado: acompanhe um projeto fictício de móveis planejados chamado TREINAMENTO - SUÍTE E BANHEIRO. Use sempre registros próprios iniciados por TREINAMENTO - para praticar sem misturar dados reais.

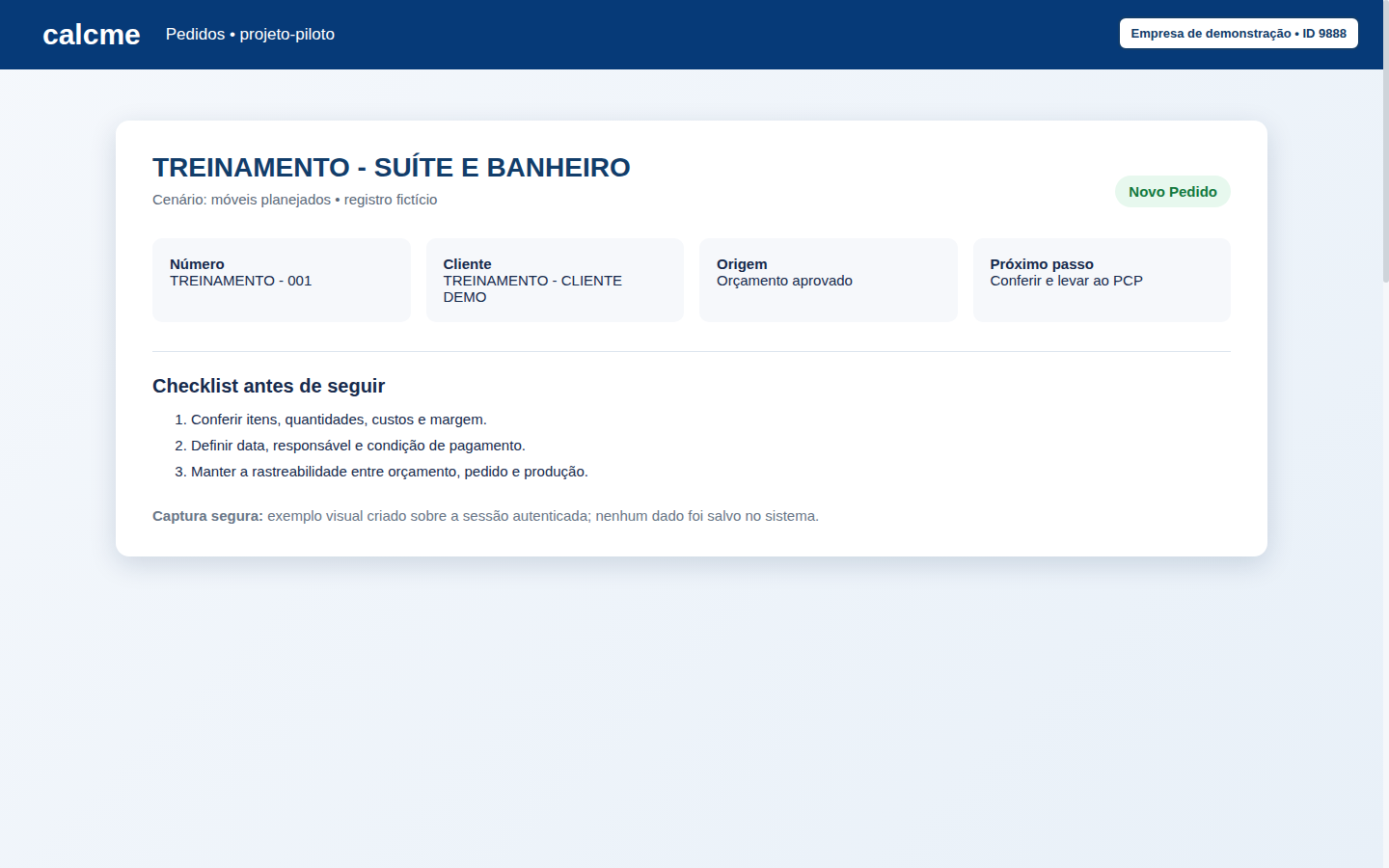

Cenário fictício da trilha: pedido TREINAMENTO - SUÍTE E BANHEIRO, usado para acompanhar a linha entre orçamento, pedido e produção.

Disponibilidade de recursos: a trilha principal funciona mesmo que alguns módulos não façam parte da sua conta. Antes de configurar Calcme 3D, Orçamento com IA/meX, integrações de projeto, assinatura digital, emissão fiscal ou outra função avançada, consulte seu plano, confirme a liberação para a empresa e revise as permissões do usuário. Se um recurso não estiver disponível, siga pela rota convencional e fale com o Comercial para conhecer as opções de contratação. A ausência desses recursos não bloqueia o primeiro orçamento, o pedido, a produção, o financeiro nem a gestão.

  • Escolha um projeto real e de risco controlado como piloto.

  • Em cada fase, leia os artigos indicados e execute a tarefa no sistema.

  • Só avance quando os critérios de conclusão estiverem atendidos.

  • Não migre todo o histórico nem cadastre todo o catálogo antes do primeiro resultado.

  • Use MPC, Calcme 3D, integrações de projeto e IA no momento indicado; eles não devem bloquear o primeiro orçamento.

Meta de referência: chegar ao primeiro orçamento em até 15 dias, ao primeiro pedido em até 30 dias e ao primeiro ciclo produtivo em até 45 dias. Ajuste os prazos ao tamanho e à disponibilidade da sua equipe.

Antes de começar: confirme a rota disponível

O Calcme pode apresentar menus diferentes conforme o plano, os produtos contratados, as permissões do perfil e as configurações da empresa. Um botão ausente não significa, por si só, falha do sistema.

  • Plano e contratação: confirme quais módulos e produtos estão disponíveis para a empresa.

  • Permissões: valide se cada usuário enxerga somente as áreas necessárias para sua função.

  • Integrações de projeto: Promob, Promob Studio, Dinabox, WPS e Gabster podem exigir licença, configuração ou liberação próprias. Escolha apenas a rota realmente usada pela marcenaria.

  • Financeiro e fiscal: emissão de notas, integrações bancárias, cobrança e meios de pagamento dependem de configuração e, em alguns casos, habilitação específica.

  • Rota alternativa: se um recurso avançado não estiver disponível, continue com cadastro, orçamento, pedido, compras, PCP e financeiro pelos fluxos liberados na sua conta.

Se quiser ativar um produto que ainda não aparece na sua conta, use o canal oficial: Falar com o Comercial da Calcme.

Papéis e dados mínimos da implantação

  • Patrocinador da direção: define prioridade, remove bloqueios e aprova decisões de processo.

  • Responsável pela implantação: coordena agenda, dados, testes e critérios de avanço.

  • Comercial e orçamento: valida cliente, escopo, custos, preço, margem, condições e proposta.

  • Compras, estoque e produção: confirma materiais, unidades, saldos, recebimentos, status, responsáveis e execução no PCP.

  • Financeiro e fiscal: confere contas, categorias, centros de custo, baixas, conciliação e emissão quando aplicável.

  • Usuários-chave: executam o processo no sistema; o implantador orienta, mas não deve fazer toda a operação no lugar da equipe.

Dados que precisam estar confiáveis: empresa, usuários, grupos e permissões; clientes e fornecedores; materiais, unidades, custo, fornecedor e fator de markup; condições de pagamento; datas e responsáveis; status de venda e produção; contas, categorias, centros de custo e configurações fiscais aplicáveis.

Visão rápida da sequência

  1. 0. Preparar a implantação — Uma pessoa responsável, um pedido real e um recorte claro para o piloto.

  2. 1. Criar a fundação mínima — A equipe acessa o sistema e o projeto-piloto possui cadastros confiáveis.

  3. 2. Gerar o primeiro orçamento real — Uma proposta real emitida com custo, preço, margem e desconto conferidos.

  4. 3. Aprovar e transformar em pedido — A venda aprovada vira pedido sem redigitação e com datas, responsáveis e condições definidos.

  5. 4. Comprar, receber e produzir — Materiais e produção caminham no Calcme até a conclusão do pedido-piloto.

  6. 5. Fechar o financeiro e o fiscal — Contas e documentos nascem do fluxo operacional e o primeiro fechamento é conferido.

  7. 6. Gerir por indicadores — A liderança usa vendas, margem, produção, estoque e caixa para decidir.

  8. 7. Ganhar escala e precisão — A marcenaria melhora custo, velocidade de orçamento e experiência pós-venda sem perder controle.

0. Preparar a implantação — D−5 a D0

Resultado esperado: Uma pessoa responsável, um pedido real e um recorte claro para o piloto.

Sem dono e sem caso real, o treinamento vira navegação por menus e não muda a operação.

Faça nesta ordem

  1. Nomeie um patrocinador da direção e um responsável operacional pela implantação.

  2. Defina quem responde por Comercial, Orçamentos, Compras/Estoque, Produção e Financeiro.

  3. Escolha um projeto real, representativo e de risco controlado para percorrer toda a trilha.

  4. Decida quais dados entram primeiro e a data de corte das planilhas atuais.

  5. Identifique a rota técnica usada hoje: manual, Calcme 3D, Promob, Dinabox, WPS ou Gabster.

Só avance quando

  • responsáveis nomeados

  • projeto-piloto escolhido

  • fontes dos dados definidas

  • agenda dos marcos combinada

Marco de gestão: Plano de implantação aprovado antes do primeiro treinamento.

Artigos para esta fase

  • Como acessar o Calcme e concluir o primeiro acesso

  • Minha Empresa

  • Como criar e gerenciar usuários no Calcme

  • Grupos e permissões: configurar acesso e resolver ação ausente

  • Importação de dados Calcme

1. Criar a fundação mínima — D0 a D+7

Resultado esperado: A equipe acessa o sistema e o projeto-piloto possui cadastros confiáveis.

Cadastrar tudo antes de testar aumenta prazo, duplicidade e retrabalho. Comece pelo necessário ao piloto.

Faça nesta ordem

  1. Revise os dados da empresa, usuários, grupos e acessos de cada função.

  2. Cadastre somente os status essenciais de venda e produção.

  3. Cadastre ou importe cliente, fornecedores e contatos ligados ao piloto.

  4. Cadastre os materiais críticos com unidade, custo, preço e fornecedor conferidos.

  5. Defina o método de seleção do preço de custo que será usado no primeiro orçamento.

Só avance quando

  • 100% dos usuários essenciais acessando

  • cliente, fornecedores e materiais do piloto disponíveis

  • unidades e custos críticos conferidos

  • nenhuma duplicidade crítica conhecida

Marco de gestão: Base mínima pronta até D+7.

Artigos para esta fase

  • Cadastros de Status (Venda e Produção)

  • Cadastro de Pessoas

  • Cadastros Gerais

  • Materiais (Marcenaria)

  • Marcenaria — visão geral e cadastros

  • Método de Seleção de Preço de Custo

Veja na tela

Escolha do método usado para sugerir o preço de custo.

Exemplo de cadastro de material para marcenaria.

Configuração de uma fita de borda.

Apoio atual: produto customizado de marcenaria.

Apoio atual: método de preço de custo.

2. Gerar o primeiro orçamento real — D+5 a D+15

Resultado esperado: Uma proposta real emitida com custo, preço, margem e desconto conferidos.

Esse é o primeiro valor percebido: transformar dados básicos em uma proposta confiável.

Faça nesta ordem

  1. Crie o orçamento com o cliente e a condição comercial corretos.

  2. Inclua os itens e materiais do projeto-piloto.

  3. Confira custo, preço, margem, desconto, quantidade e unidade antes de seguir.

  4. Gere a proposta e faça uma revisão conjunta com o responsável comercial.

  5. Repita o fluxo sem o implantador para confirmar autonomia.

Só avance quando

  • orçamento real calculado

  • margem aprovada pelo responsável

  • proposta revisada

  • usuário consegue repetir o processo sozinho

Marco de gestão: Primeira proposta real até D+15.

Artigos para esta fase

  • Orçamentos no Calcme: visão geral

  • Como criar ou editar um orçamento e seus itens

  • Como conferir preço, custo, margem e desconto no orçamento

  • Valor ou cálculo divergente no orçamento: o que conferir

  • Como gerar, revisar e enviar a proposta de um orçamento

  • Como agrupar itens em orçamentos e pedidos

  • Como usar markup por fator e proteger o valor total na Marcenaria

Veja na tela

Conferência dos itens e ambientes da proposta.

Definição da condição de pagamento.

3. Aprovar e transformar em pedido — D+15 a D+30

Disponibilidade nesta fase: Funil de Vendas, documentos personalizados e Assinatura Digital podem variar conforme plano, contratação, permissão e configuração. Se não estiverem disponíveis, conclua a venda pelo orçamento e gere o pedido pelo fluxo padrão; depois consulte o Comercial se quiser ativar esses recursos.

Resultado esperado: A venda aprovada vira pedido sem redigitação e com datas, responsáveis e condições definidos.

A conversão correta preserva a rastreabilidade e evita erros entre proposta, produção e financeiro.

Faça nesta ordem

  1. Registre a negociação e os próximos passos no funil quando ele fizer parte da rotina comercial.

  2. Aprove o orçamento e transforme-o em pedido sem recriar os itens.

  3. Confira datas de entrega, responsáveis, condições de pagamento e observações operacionais.

  4. Gere o contrato quando a empresa utilizar assinatura digital.

  5. Confirme a rastreabilidade entre negociação, orçamento, pedido e contrato.

Só avance quando

  • pedido criado a partir do orçamento

  • datas e responsável definidos

  • condição de pagamento conferida

  • documentos comerciais rastreáveis

Marco de gestão: Primeiro pedido real até D+30.

Artigos para esta fase

  • CRM e Funil de Vendas no Calcme: visão geral

  • Como criar um orçamento pelo Funil de Vendas

  • Como criar tarefas e follow-ups no Funil de Vendas

  • Como aprovar um orçamento e gerar o pedido pelo Funil de Vendas

  • Como transformar um orçamento em pedido no Calcme

  • Pedidos no Calcme: visão geral

  • Como definir datas de entrega no pedido e nos itens

  • Múltiplas negociações por orçamento

  • Como usar versões em Orçamentos e Pedidos

  • Como configurar e usar propostas e pedidos personalizados

  • Assinatura Digital (Assiname): configurar, enviar e acompanhar contratos

  • Como cadastrar e definir um modelo de contrato para assinatura

  • Como conferir e baixar o contrato antes de enviar para assinatura

Veja na tela

Acesso ao pedido e aos documentos comerciais.

Apoio atual: contrato e assinatura digital.

4. Comprar, receber e produzir — D+25 a D+45

Resultado esperado: Materiais e produção caminham no Calcme até a conclusão do pedido-piloto.

Estoque sem recebimento correto e PCP sem status/responsáveis confiáveis criam uma segunda planilha.

Faça nesta ordem

  1. Confirme o saldo inicial dos materiais críticos antes de usar o estoque como fonte oficial.

  2. Crie a necessidade de compra, registre a compra e faça o recebimento parcial ou total.

  3. Confira se o movimento apareceu no estoque e no extrato.

  4. Configure as colunas essenciais do PCP e vincule os status corretos.

  5. Acompanhe o pedido no PCP com responsável, arquivos, imagens, tarefas e movimentação real.

Só avance quando

  • uma compra recebida e refletida no estoque

  • pedido visível no PCP

  • responsáveis atualizando o fluxo

  • primeiro ciclo produtivo encerrado

Marco de gestão: Primeiro ciclo produtivo concluído até D+45.

Artigos para esta fase

  • Estoque e Compras — visão geral

  • Compras — criar, editar e acompanhar

  • Recebimento parcial ou total da compra

  • Estoque — saldos, filtros e reposição

  • Extrato de estoque — entrada, saída, provisão e trânsito

  • Como revisar materiais antes de provisionar ou baixar estoque

  • PCP no Calcme: visão geral

  • Como configurar colunas, vincular Status e mover cards no PCP

  • Responsáveis, permissões e valores no PCP

  • Como usar arquivos, imagens e tarefas nos cards do PCP

Veja na tela

Exemplo de configuração dos status de produção.

5. Fechar o financeiro e o fiscal — D+30 a D+60

Disponibilidade nesta fase: emissão fiscal, integrações bancárias, cobrança e meios de pagamento exigem configuração compatível com a empresa e podem depender de habilitação. Não faça testes com documentos ou valores reais antes de validar o procedimento com o responsável financeiro, o contador e, quando necessário, o time Calcme.

Resultado esperado: Contas e documentos nascem do fluxo operacional e o primeiro fechamento é conferido.

O financeiro não deve ser uma digitação tardia. Ele precisa acompanhar pedido, compra e recebimentos.

Faça nesta ordem

  1. Configure contas bancárias, categorias e centros de custo necessários ao recorte inicial.

  2. Confira contas a receber do pedido e contas a pagar das compras.

  3. Faça baixas e conciliação sem criar lançamentos duplicados.

  4. Teste a emissão fiscal em ambiente e sequência controlados, com o contador quando necessário.

  5. Realize o primeiro fechamento e explique qualquer diferença material.

Só avance quando

  • novas contas nascendo do fluxo correto

  • conciliação sem diferença não explicada

  • teste fiscal validado quando aplicável

  • primeiro fechamento concluído

Marco de gestão: Primeiro fechamento controlado até D+60.

Artigos para esta fase

  • Financeiro — visão geral

  • Transações

  • Conta Bancária

  • Categorias

  • Como configurar e vincular categorias da DRE

  • Centros de Custo

  • Conciliação Bancária (OFX)

  • Baixa, estorno e conciliação financeira: como conferir sem duplicar lançamentos

  • Notas Fiscais — visão geral

  • NF-e

  • NFS-e

Veja na tela

Apoio atual: visão geral do Financeiro.

Apoio atual: anexos e transações financeiras.

Apoio atual: conciliação bancária.

Apoio atual: configuração de NFS-e.

6. Gerir por indicadores — D+45 a D+90

Resultado esperado: A liderança usa vendas, margem, produção, estoque e caixa para decidir.

O sistema só vira gestão quando os dados da operação alimentam um ritual de decisão.

Faça nesta ordem

  1. Defina uma revisão semanal de propostas, pedidos, prazos, gargalos do PCP e compras críticas.

  2. Defina uma revisão mensal de faturamento, margem, despesas, caixa e resultado.

  3. Acompanhe relatórios com filtros e períodos consistentes.

  4. Compare o resultado com a meta e registre ações, responsáveis e prazos.

  5. Reduza planilhas paralelas à medida que cada fonte oficial for validada.

Só avance quando

  • usuários-chave operando por função

  • ritual semanal e mensal em execução

  • indicadores usados para decidir

  • planilhas paralelas limitadas a exceções conhecidas

Marco de gestão: Operação multiárea e ritual de gestão até D+90.

Artigos para esta fase

  • Dashboard do Calcme: indicadores, período e visualização

  • Margem de Contribuição

  • Relatórios no Calcme: visão geral

  • Financeiro

  • Como gerar e conferir relatórios de vendas

  • Como consultar e gerar o Relatório de Comissões

  • Como configurar comissões no Calcme

Veja na tela

Acompanhamento da margem de contribuição.

Visão do desempenho comercial.

Apoio atual: margem de contribuição.

7. Ganhar escala e precisão — D+60 em diante

Resultado esperado: A marcenaria melhora custo, velocidade de orçamento e experiência pós-venda sem perder controle.

Recursos avançados geram mais valor depois que a linha básica está confiável e mensurável.

Faça nesta ordem

  1. Configure o MPC com custos fixos, equipe, máquinas e processos e compare com trabalhos conhecidos.

  2. Adote o Calcme 3D quando o SketchUp fizer parte do fluxo, vinculando materiais antes da importação real.

  3. Use Orçamento com IA quando o recurso estiver liberado para a conta, sempre com revisão humana de materiais, quantidades, custos e margem.

  4. Estruture entrega fracionada e assistência técnica quando fizerem parte da experiência do cliente.

  5. Padronize o treinamento de novos usuários e revise dados e acessos periodicamente.

Só avance quando

  • dois ciclos mensais consistentes

  • ganho do recurso avançado comparado a uma linha de base

  • responsáveis por dados definidos

  • novos usuários aprendem por material padronizado

Marco de gestão: Maturidade: ganho medido em prazo, margem, retrabalho ou previsibilidade.

Artigos para esta fase

  • MPC — Método de Precificação Calcme: visão geral

  • Como configurar os custos fixos no MPC

  • Como configurar a equipe para o MPC

  • Como cadastrar máquinas e equipamentos no MPC

  • Como cadastrar e configurar processos no MPC

  • Como usar processos do MPC no Orçamento V2 de marcenaria

  • Como revisar o painel e conferir os resultados do MPC

  • Calcme 3D: visão geral e fluxo de trabalho

  • Como baixar e instalar o plugin Calcme 3D

  • Como preparar o acesso e entrar no Calcme 3D

  • Como organizar categorias da Biblioteca e de Texturas no Calcme 3D

  • Como cadastrar módulos na Biblioteca do Calcme 3D

  • Como cadastrar texturas no Calcme 3D

  • Como vincular materiais do Calcme 3D aos materiais do Calcme

  • Como importar projetos do Calcme 3D para o orçamento de marcenaria

  • Como criar orçamentos e propostas direto no Calcme 3D

  • Integração Promob (plus) > Calcme

  • Integração Dinabox > Calcme

  • Integração com WPS > Calcme

  • Integração Gabster > Calcme

  • Como importar XMLs do Promob Studio ou Promob de Fabricantes no orçamento

  • Como usar o Orçamento com IA no Calcme

  • Assistência Técnica e ordem de serviço no Calcme: visão geral

  • Entrega fracionada no Calcme: visão geral

  • Como habilitar Entrega Fracionada nos status de pedido

  • Como registrar uma entrega parcial de um pedido

Quando ativar os aceleradores

Recursos avançados devem reduzir prazo, melhorar margem ou diminuir retrabalho. Não os adote apenas porque estão disponíveis.

MPC — precisão de custos

Disponibilidade: antes de iniciar, confirme se o menu Marcenaria > Precificação (MPC) está disponível para a empresa e para o perfil. Se não estiver, mantenha a lógica atual de custos e markup, consulte seu plano e fale com o Comercial se quiser conhecer a ativação.

Quando: Normalmente entre D+30 e D+75; pode começar antes se precificação for a dor principal e os dados estiverem prontos.

Sequência: Custos fixos → equipe → máquinas → processos → orçamento controlado → painel.

Regra de segurança: Não use valores estimados sem validação. Compare o resultado com 3 a 5 trabalhos conhecidos antes de ampliar.

  • MPC — Método de Precificação Calcme: visão geral

  • Como configurar os custos fixos no MPC

  • Como configurar a equipe para o MPC

  • Como cadastrar máquinas e equipamentos no MPC

  • Como cadastrar e configurar processos no MPC

  • Como usar processos do MPC no Orçamento V2 de marcenaria

  • Como revisar o painel e conferir os resultados do MPC

Calcme 3D — projeto conectado ao orçamento

Disponibilidade: o Calcme 3D pode depender do plano e de contratação adicional. Confirme a liberação da empresa e do perfil antes de instalar o plugin. Sem acesso, continue pela rota manual ou pela integração de projeto já utilizada pela marcenaria. Para ativação, fale com o Comercial.

No Calcme 3D, vincule cada material do projeto ao material correspondente no Calcme antes da importação.

Vídeo curto: navegação segura pelas telas de materiais, biblioteca e texturas do Calcme 3D.

Quando: Pode ser preparado em paralelo desde D0 quando SketchUp já é parte central da operação.

Sequência: Acesso → categorias → biblioteca/texturas → vínculo de materiais → importação → revisão do orçamento.

Regra de segurança: Não importe para venda real sem conferir vínculos, unidades, quantidades, processos, perdas, custo e margem.

  • Calcme 3D: visão geral e fluxo de trabalho

  • Como baixar e instalar o plugin Calcme 3D

  • Como preparar o acesso e entrar no Calcme 3D

  • Como organizar categorias da Biblioteca e de Texturas no Calcme 3D

  • Como cadastrar módulos na Biblioteca do Calcme 3D

  • Como cadastrar texturas no Calcme 3D

  • Como vincular materiais do Calcme 3D aos materiais do Calcme

  • Como importar projetos do Calcme 3D para o orçamento de marcenaria

  • Como criar orçamentos e propostas direto no Calcme 3D

Integrações de projeto — escolha uma rota

Disponibilidade: cada integração pode exigir produto ou licença do fornecedor externo, além de configuração, permissão ou habilitação no Calcme. Não contrate nem configure todas por padrão: use somente a ferramenta que já faz parte do processo da empresa. Para confirmar a liberação no Calcme, fale com o Comercial.

Quando: Quando Promob, Dinabox, WPS ou Gabster já fazem parte do desenho técnico da marcenaria.

Sequência: Escolha uma integração principal e valide um projeto completo antes de ampliar.

Regra de segurança: Não treine todas as integrações. Ensine somente a ferramenta usada pelo cliente.

  • Integração Promob (plus) > Calcme

  • Integração Dinabox > Calcme

  • Integração com WPS > Calcme

  • Integração Gabster > Calcme

  • Como importar XMLs do Promob Studio ou Promob de Fabricantes no orçamento

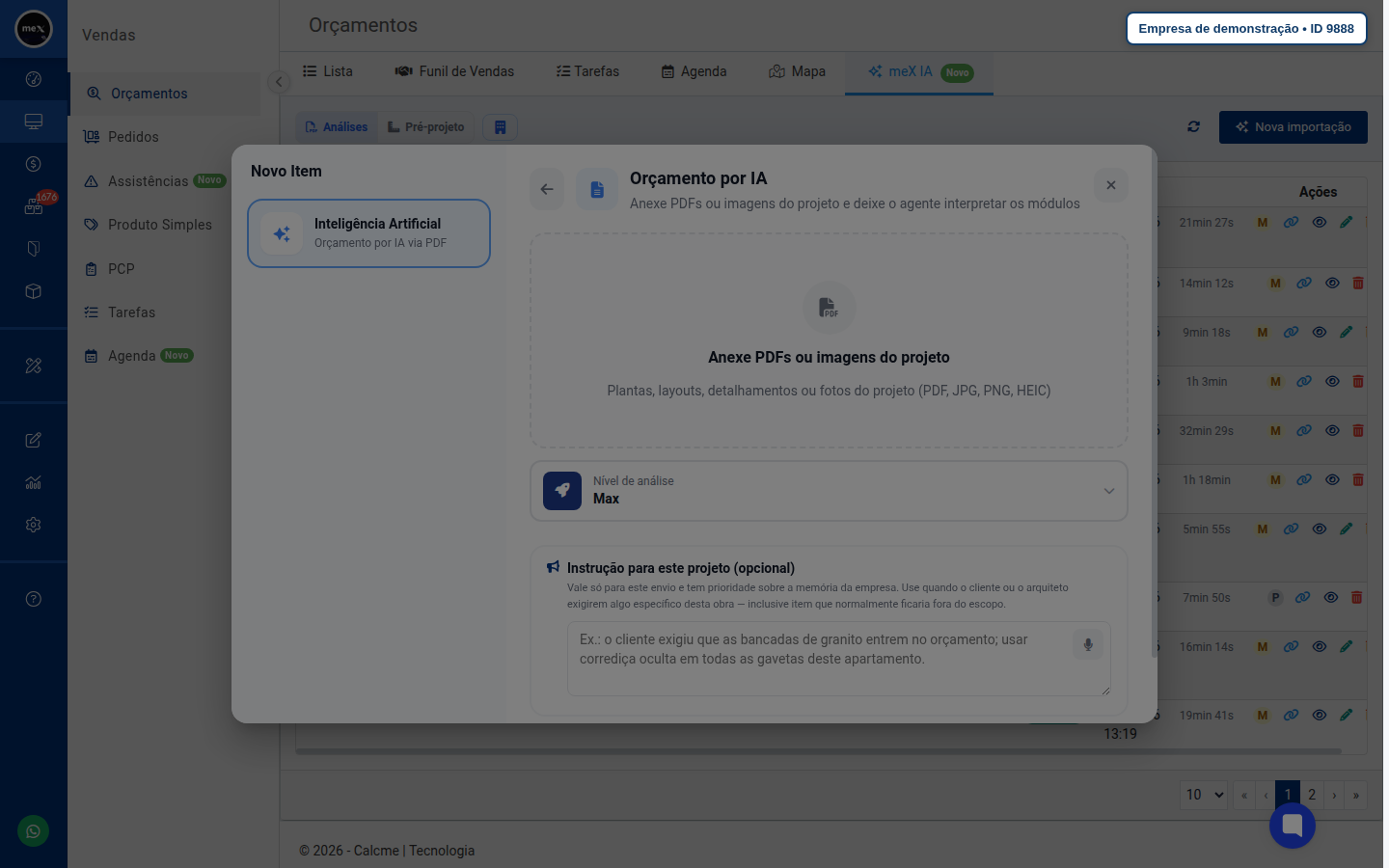

Orçamento com IA/meX — velocidade com revisão humana

Quando: depois que a empresa já tiver um orçamento-base confiável e o recurso estiver liberado para a conta. O guia operacional está publicado na Central de Ajuda.

Sequência: Enviar projeto → analisar → revisar pré-projeto → vincular materiais → conferir → importar.

Regra de segurança: A IA acelera a preparação; a aprovação de materiais, quantidades, custo, preço e margem continua humana.

  • Como usar o Orçamento com IA no Calcme

Disponibilidade: o Orçamento com IA/meX depende do plano da empresa, de permissão no perfil, de liberação para a conta e de créditos de processamento. Se o menu não aparecer ou não houver créditos, continue com o orçamento convencional, consulte seu plano e fale com o Comercial se quiser contratar ou ampliar o uso.

Escolha do nível: Profissional atende projetos mais simples. Max é um nível de análise dentro do Orçamento com IA/meX, indicado para projetos mais complexos e com múltiplos ambientes. Max não é um produto separado e sua disponibilidade depende da liberação do recurso.

No meX, o nível de análise Max é selecionado dentro do Orçamento com IA para projetos mais complexos; não é um produto separado.

Ritual de gestão recomendado

  • Diário: propostas urgentes, compras críticas, materiais faltantes e bloqueios de produção.

  • Semanal: pipeline, propostas abertas, pedidos, prazos, PCP e caixa das próximas semanas.

  • Mensal: faturamento, margem, despesas, resultado, estoque, atrasos e plano de melhoria.

Como saber que a implantação deu certo

  • D+7: Base mínima — Usuários essenciais e cadastros do piloto disponíveis.

  • D+15: Primeiro orçamento — Proposta real com margem aprovada.

  • D+30: Primeiro pedido — Conversão sem redigitação, com datas e responsável.

  • D+45: Execução — Compra recebida e pedido acompanhado no PCP.

  • D+60: Fechamento — Financeiro conferido e fiscal testado quando aplicável.

  • D+90: Adoção — Operação multiárea e rituais de gestão ativos.

Importante: presença em treinamento não é resultado. O avanço deve ser comprovado por orçamento, pedido, recebimento, produção, fechamento e uso dos indicadores.
